११ मंसिर, काठमाडौं ।झापा गाउँपालिका–२ र गौरीगञ्ज गाउँपालिका–१ जोड्ने करिब ७२३ मिटर लामो कन्काई पुल निर्माणको ठेक्का तोडिएको छ । हुलाकी राजमार्गमा पर्ने यो पुलको निर्माण १४ वर्षदेखि अलपत्र छ ।
सडक विभाग मातहतको हुलाकी राजमार्ग निर्देशनालयअन्तर्गत योजना कार्यालय इटहरीले बिहीबार पुल निर्माणका लागि पप्पु महादेवखिम्तीको संयुक्त उपक्रम (जेभी)सँग ठेक्का सम्झौता अन्त्य गरिएको सार्वजनिक सूचना जारी गरेको छ ।योजना कार्यालय इटहरीबाट गत ३१ असोजमा कात्तिकमा ठेक्का किन नतोड्ने ? भन्दै निर्माण व्यवसायीलाई १५ दिने स्पष्टीकरण सोधिएको थियो । निर्माण व्यवसायीबाट पेश भएको स्पष्टीकरण चित्तबुझ्दो नभएकाले सार्वजनिक खरिद कानूनमा भएको व्यवस्था बमोजिम ठेक्का रद्ध गरिएको योजना कार्यालयका प्रमुख युवराज पोखरेलले जानकारी दिए।पक्की पुल डिजाइन एण्ड बिल्ड ढाँचामा निर्माणका लागि पप्पु महादेवखिम्ती उपक्रम (जेभी)सँग ३१ जेठ २०६८मा ठेक्का सम्झौता भएको थियो ।
पाँचपटक म्याद थप्दा करिब ५६ प्रतिशत प्रगति
पुल निर्माण ३० जेठ २०७२ भित्र सम्पन्न गरी ठेक्का सम्झौता भएकोमा पाँचपटक म्याद थप्दा निर्माण प्रगति करिब ५६ प्रतिशत मात्र छ । ठेक्का रकम करसहित ३४ करोड ९ लाख रुपैयाँ थियो । ठेक्का सम्झौता रद्ध गरिएका निर्माण व्यवसायीको १ करोड ७१ लाख रुपैयाँ कार्यसम्पादन जमानत पनि जफत हुनेछ।भौतिक पूर्वाधार तथा यातायातमन्त्री कुलमान घिसिङले गत असोजमा १४ वर्षदेखि अलपत्र झापाको कन्काई पुल निरीक्षण गरेका थिए । त्यसपछि ठेक्का तोड्ने प्रक्रिया अघि बढाइएको थियो । मन्त्री घिसिङले ठेक्का लिने तर काम नगर्ने र आयोजना अलपत्र पार्ने प्रवृत्ति अन्त्यका लागि रुग्ण ठेक्का तोड्न मातहतका निकायलाई निर्देशन दिएका थिए।

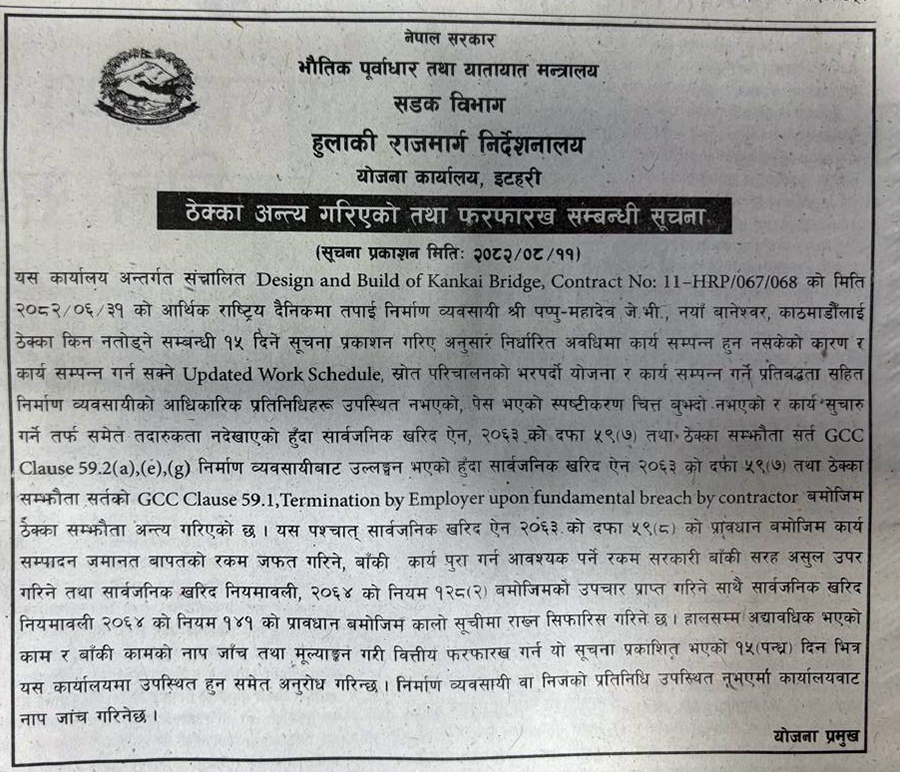

ठेक्का तोडिएको सूचना
निर्माण व्यवसायीका तर्फबाट कन्काई पुल २०७६ सम्म काम गरिएको थियो । तर, निर्माणमा त्रुटी देखिएपछि त्यसको प्राविधिक परीक्षण गरिएको थियो । प्राविधिक परीक्षणबाट पुष्टि भएको त्रुटी सच्याउन निर्माण व्यवसायीबाट केही काम गरिएको थियो । ठेक्का सम्झौताको म्याद २०८० मै सकिएको छ ।सार्वजनिक खरिद नियमावलीमा भएको पछिल्लो संशोधन बमोजिम निर्माण व्यवसायीबाट म्याद थपका लागि निवेदन दिइएको छ । तर, निर्माण व्यवसायीबाट काम सम्पन्न हुने आधार नदिएपछि म्याद थप गरिएको थिएन।

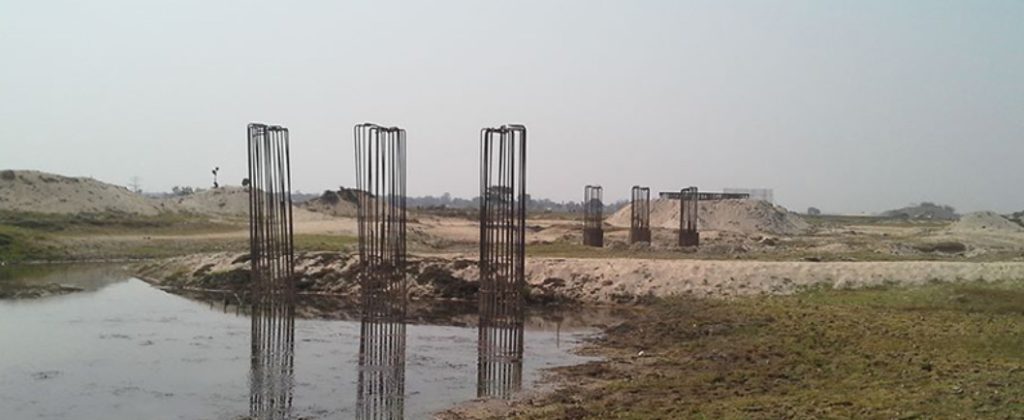

पुलका १९ स्पानमध्ये ८ वटा सकिएको छ भने बाँकी ११ मध्ये २ वटाको बिमसम्म (गर्डर) हालिएको छ । ६ वटाको जग हालिएको छ भने ३ वटाको जग हाल्न बाँकी छ।पुल नबन्दा बाँसका भाटाले बनाइएको अस्थायी पुलमा जोखिमपूर्ण तरिकाले यात्रा गर्नुपर्ने बाध्यता छ।
